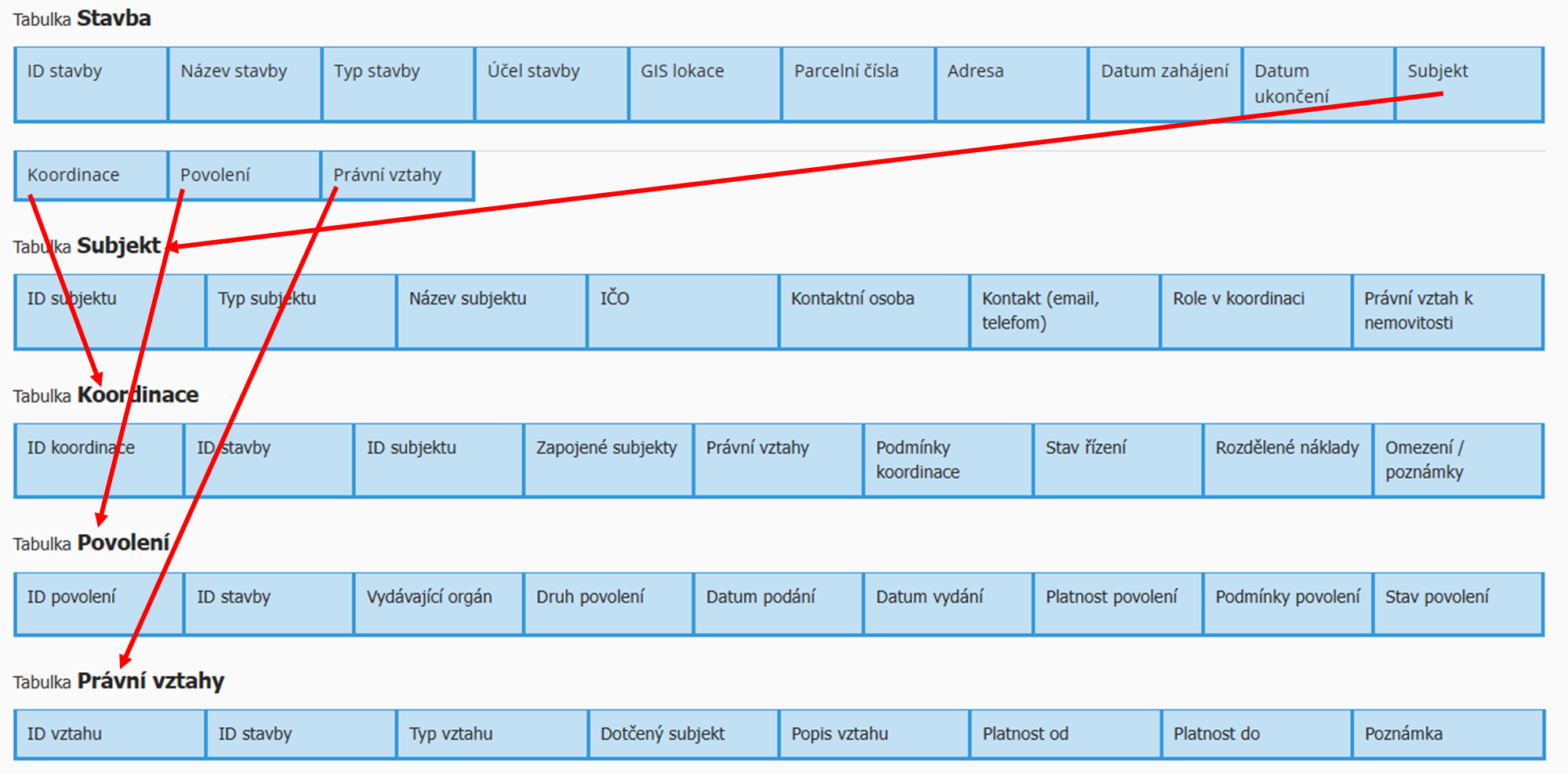

Přiklad možného Datového modelu pro oblast Koordinace staveb v rámci JDVKM.

Dále jsou uvedeny tabulky s daty, která by se měla získávat přímým zápisem do JDVKM.

Další data by měla být primárními daty jiných datových modelů mimo JDVKM a v jiných částech jsou označena také jako sekundární data.

Tabulka Stavba

ID stavby Název stavby Typ stavby Účel stavby GIS lokace Parcelní čísla Adresa Datum zahájení Datum ukončení Subjekt
Koordinace Povolení Právní vztahy

Tabulka Subjekt

ID subjektu Typ subjektu Název subjektu IČO Kontaktní osoba Kontakt (email, telefom) Role v koordinaci Právní vztah k nemovitosti

Tabulka Koordinace

ID koordinace ID stavby ID subjektu Zapojené subjekty Právní vztahy Podmínky koordinace Stav řízení Rozdělené náklady Omezení / poznámky

Tabulka Povolení

ID povolení ID stavby Vydávající orgán Druh povolení Datum podání Datum vydání Platnost povolení Podmínky povolení

Stav povolení

Tabulka Právní vztahy

ID vztahu ID stavby Typ vztahu Dotčený subjekt Popis vztahu Platnost od Platnost do Poznámka

Vztahy mezi tabulkami

·         Každá stavba může mít více účastníků (subjektů) – klíč ID stavby propojuje tabulku Subjekt s tabulkou Stavba.

·         V rámci jedné koordinace mohou být zahrnuty více staveb/prací i subjektů – tabulka Koordinace.

·         Každá stavba má záznam o povolovacím řízení – napojení na tabulku Povolení.

·         Právní vztahy (např. služebnost, vlastnictví) jsou navázány na konkrétní stavbu, subjekt nebo parcelu.

V rámci některých polí datového modelu bude třeba ještě zvážit:

Rozdělení nákladů:

  • Není jen na základě dohody, ale doporučeny jsou férové metodiky (proporcionalita dle kapacity, Shapleyho hodnota apod.). Podrobně rozebírat na webu způsoby rozdělení sdílených a přírůstkových nákladů.

Řešení sporů:

  • Povinné rychlé jednaní (většina sporů vyřešena do měsíce), s přesným seznamem dokumentů/informací, které musí žadatelé předložit.

Odmítnutí koordinace a kapacita:

  • Pokud je koordinace zamítnuta, je nutná povinnost zajistit dostatečnou kapacitu pro uspokojení budoucích přiměřených potřeb ostatních subjektů. Web by měl popsat metodiku jak tuto kapacitu určovat
